本地功夫2月19日上午10时20分,yl6809永利集团国际公司承建的迪拜哈斯彦4×600MW清洁燃煤电站项目三号机组发电机定子、主变就位,标志取迪拜哈斯彦项目三号机组大件吊装圆满实现,正式进入四大管路装置阶段。

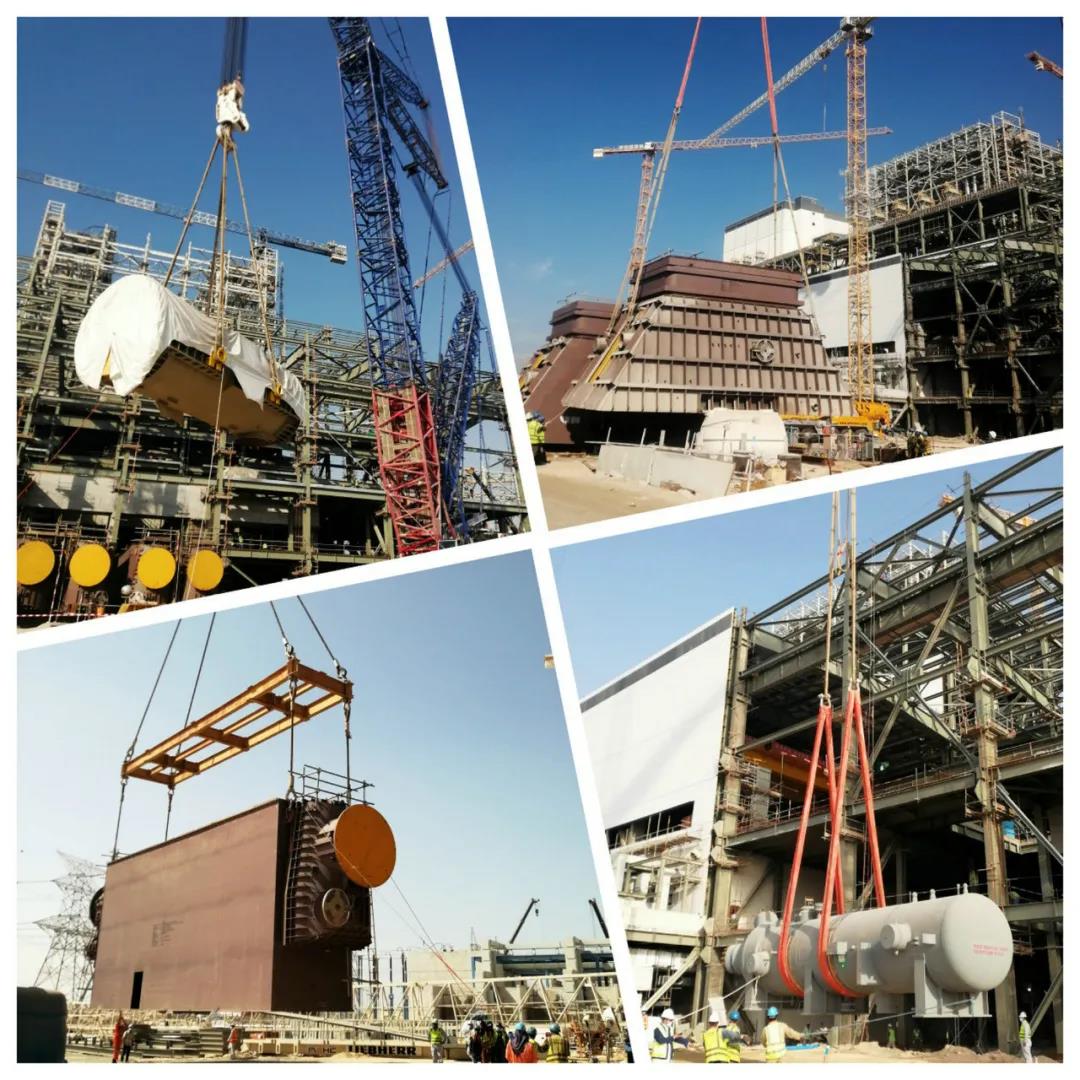

哈斯彦项目三号机组大件吊装自1月29日起头,使用1250吨超大型履带吊车,历时22天,陆续实现除氧器、高压加热器、发电机定子、凝汽器等30件沉型设备吊装,设备总吨位达2560吨。2月19日上午发电机定子、主变就位实现,标志取哈斯彦项目三号机组大件吊装圆满成功,三号机组进入设备装置顶峰阶段。 yl6809永利国际迪拜哈斯彦项目团队将持续联结一致,两全疫情防控和项目建设,全力实现2021年项目各里程碑节点,献礼建党100周年。
