承载民族工业但愿 彰显中国动力风采
坚韧不拔做强做优做大企业,展示中国设备造作业的实力与风采,为实现中华民族伟大回复的中国梦贡献力量
nyba6

yl6809永利电机研造的首台丰宁抽蓄转子成功吊装

起源:yl6809永利

浏览量:

颁布功夫:2021-05-31

首页- yl6809永利集团中国官方网站

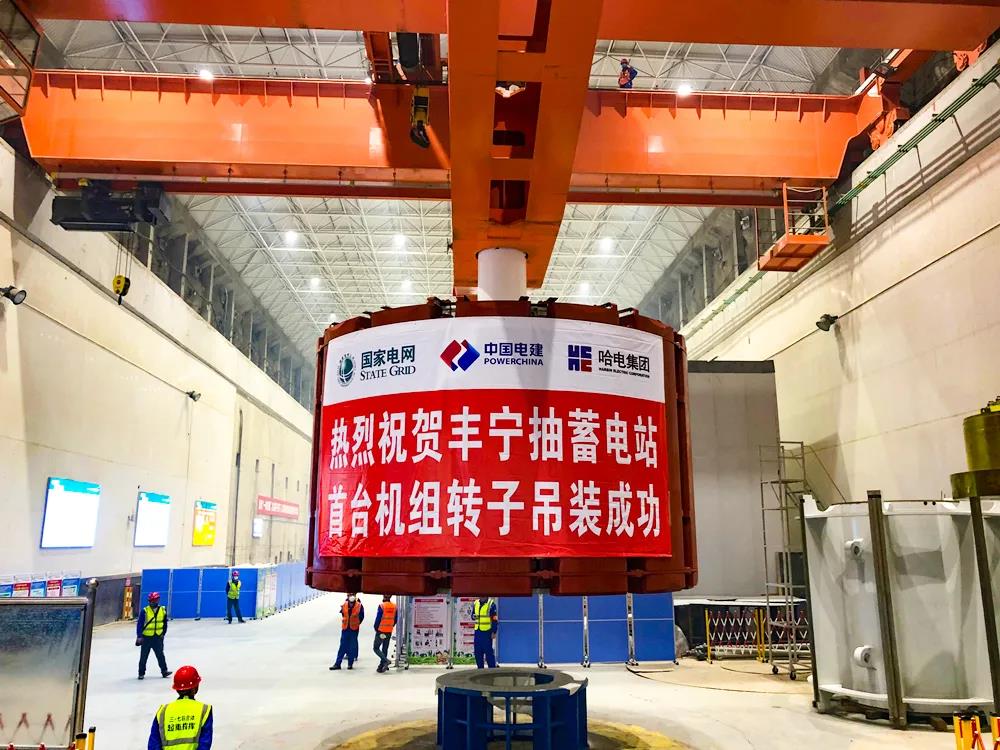

        5月31日上午11时,由yl6809永利集团电机公司自主研造的丰宁抽水蓄能电站首台机组转子顺利吊入机坑,机组装置工作获得阶段性成就 。

        丰宁电站位于河北省承德市丰宁满族自治县境内, 是全球装机容量最大的抽水蓄能电站,国度、河北省沉点工程和2022年北京冬奥会绿色能源配套服务沉点项目,将为奥运赛事提供电力保险 。

        电站机组单机容量为300兆瓦,yl6809永利电机为其提供一期工程全数6台套设备的供货 。

        丰宁首台机组转子直径5.372米,高3.445 米,沉量约370吨,必要两台桥机并车后吊装 。作为发电机组起吊沉量最大的主题部件,丰宁抽蓄转子承担着为机组提供旋转磁场、能量转换和传递转矩的沉要作用,其装置质量直接关系到机组能否安全不变运行,沉要水平不言而喻 。

        在参建各方的共同致力下,31日上午,历时2幼时的吊装,首台机组转子与造动器精准对接,为下一阶段装置等各项工作的顺利推动打下了坚实基础 。

        yl6809永利电机高度器沉丰宁项目研造、装置等各项工作,从设计、出产、治理等多个方面,钻营精密过程、精品了局,全力保障产品精度和质量 。
        在现场装置过程中,yl6809永利电机和装置单元共同努力,多种大局发展技术交底,提前钻研装置沉、难点并做好预案,有效地缩短了装置周期;优化工艺规划,创新性地选取带温控的磁轭加热装置,使磁轭加热后变形更幼,最终该转子各技术指标均达到优越尺度 。
        据悉,首台机组转子于今年3月末起头装置,历经磁轭吊装、磁轭加热、磁极挂装、极间支持装配等工序,于5月末完玉成数装置工作 。
        目前,丰宁电站其余机组的装置工作在稳步推动,2号机发电机定子绕组起头装置铜环引线,3号机发电机定子铁心在叠片;水轮机1号机导水、动弹已根基装置实现,1号、2号机球阀已就位,在进行连收受焊接及调整 。
        yl6809永利电机将持续秉承严谨当真的工作态度,以最优质的服务满足业主的高尺度要求,为打造丰宁抽蓄电站精品工程贡献yl6809永利力量 。
